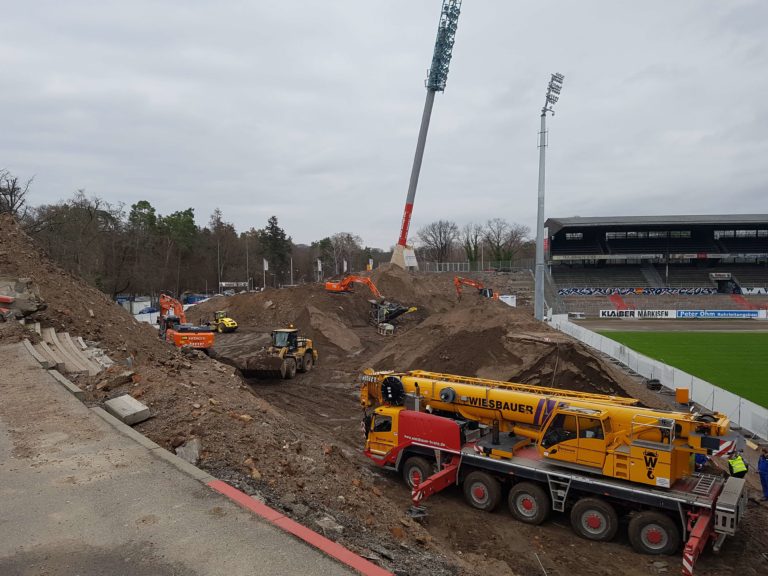

15. und 16. Januar 2019

Während weiterhin das übrige Wallmaterial sowie der Bauschutt aufbereitet und die Teilflächen unterhalb des ehemaligen Wallmaterials von Kampfmittel freigemessen werden, sind am Montag, 14. Januar, die Wallmodellierungarbeiten gestartet. Nachdem die neuen provisorischen Flutlichtmasten montiert wurden, hat am Dienstag, 15. Januar,… weiterlesen

10. Januar 2019

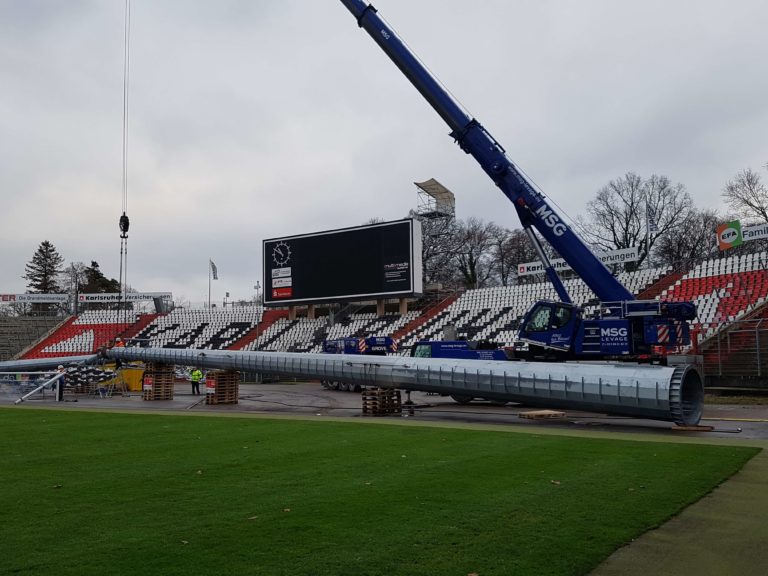

Durch die Montage der provisorischen Flutlichtmasten am Donnerstag, 10. Januar, ist die Beleuchtung für den Spielbetrieb während der Baumaßnahmen gesichert. Anfang kommender Woche kann dann der Rückbau des ersten alten Flutlichtmastes beginnen. Die neuen Flutlichter werden mit 1.200 Lux deutlich… weiterlesen

7. Januar 2019

Nach den Zwischendecken kommen nun die Wände: Die Haupttribüne wächst in die Höhe, aus dAm Montag, 7. Januar, wurden die vier neuen provisorischen Flutlichtmasten angeliefert. Diese werden im Laufe der Woche aufgestellt und angeschlossen. weiterlesen

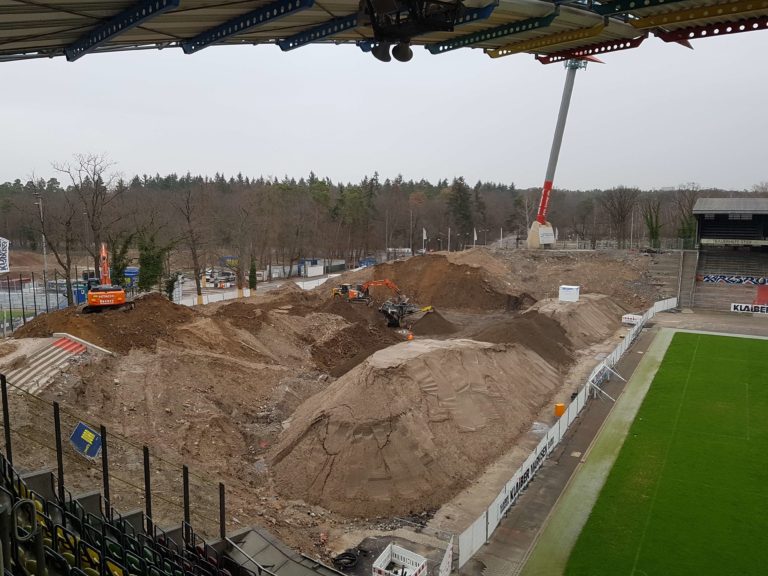

3. Januar 2019

Zu Beginn des neuen Jahres sind die Aufbereitungsarbeiten in der Nordkurve weiter vorangeschritten. Ein Großteil des Wallmaterials ist bereits bis zur Grundfläche abgetragen und wurde für den Wiedereinbau aufbereitet. weiterlesen

19. Dezember 2018

Eineinhalb Wochen nach Start der Aufbereitungsarbeiten ist bereits ein großer Fortschritt bei der Abgrabung des Wallmaterials in der Nordkurve zu sehen. Weiterhin wird kontinuierlich das Wallmaterial abgetragen und auf Kampfmittel geprüft, bevor es über die Siebanlage separiert und aufbereitet wird.… weiterlesen

8. Dezember 2018

Die Aufbereitungsarbeiten des Wallmaterials haben begonnen. Mit Hilfe der Siebanlage wird das abgetragene Wallmaterial schrittweise gesiebt, sortiert und kontinuierlich auf Kampfmittel geprüft, um es für den Wiedereinbau aufzubereiten. Neben den Aufbereitungsarbeiten im Bereich der Nordkurve finden weitere Bauarbeiten im Bereich… weiterlesen

5. Dezember 2018

Genau ein Monat nach Start der Vorabmaßnahmen im Wildparkstadion ist der Rückbau der Wellenbrecher aus den Blöcken A1 und A4 nahezu beendet. Die Siebanlage (links in der Aufnahme) kann nun mit den Aufbereitungsarbeiten beginnen. Die Herstellung der Tribünendachfundamente ist abgeschlossen. weiterlesen

29. November 2018

Die Abbrucharbeiten im Block A1 sind weit vorangeschritten und die Betontreppen nahezu vollständig entfernt. Der dadurch entstandene Bauschutt muss noch sortiert werden. Die großen Löcher im Boden, die im Bild zu sehen sind, wurden für die Herstellung der Tribünendachfundamente der… weiterlesen

28. November 2018

Knapp 3 ½ Wochen nach Start der Vorabmaßnahmen im Wildparkstadion ist der Bauschutt in den Blöcken A2 bis A4 nahezu vollständig abtransportiert. Nun können die Abbrucharbeiten im Block A1 beginnen. weiterlesen

23. November 2018

Die Blöcke A2, A3 und A4 sind rückgebaut und die Betontreppen vollständig abgebrochen. Der vorsortierte Schutt wird nun weggefahren und geschreddert und kann später wiederverwertet werden. Blick von der Gegengerade: In der Mitte des Baufeldes ist ein Durchbruch zur Einrichtung… weiterlesen
