Baustellenblog

27. März 2019

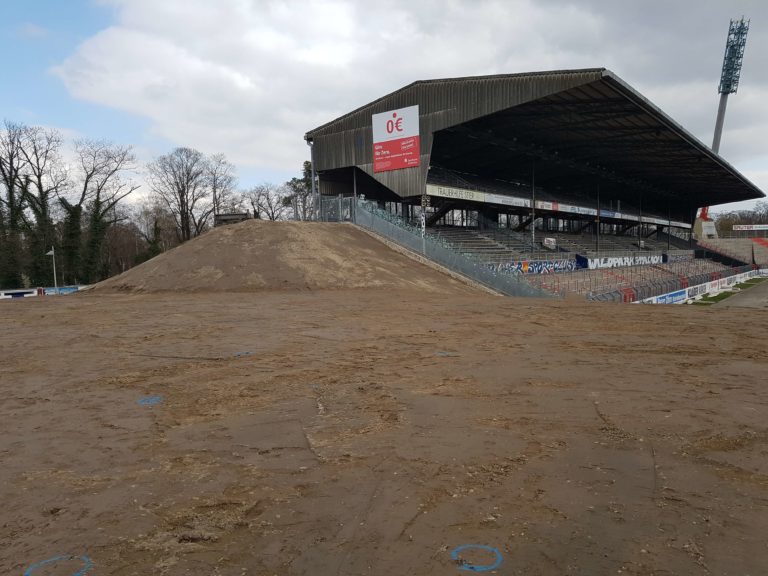

Die Modellierungsarbeiten in der Nordkurve sind abgeschlossen. Derzeit werden die Betonstufen für den neuen Zugangsbereich auf den neuen Wall eingebaut sowie die Fläche hinter der provisorischen Tribüne geschottert und für den Asphalteinbau vorbereitet. Auch die Montagearbeiten an der neuen Stehplatztribüne… weiterlesen

21. März 2019

Die Siebarbeiten im Bereich der Nordkurve sind nun abgeschlossen. Bis zum Baufeldwechsel in die Südkurve werden die letzten Bereiche des Nordwalls neu modelliert, die Böschung im Übergangsbereich zur Haupttribüne hergestellt sowie die Flächen hinter der provisorischen Tribüne für die Herstellung… weiterlesen

13. März 2019

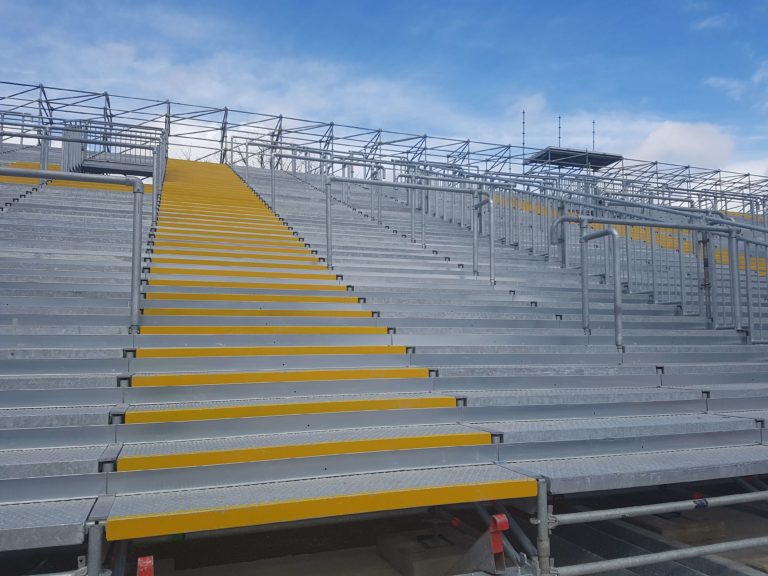

Die Bauarbeiten der provisorischen Nordtribüne schreiten schnell voran. Nach Fertigstellung der Rohbauarbeiten im Laufe diese Woche, können kommende Woche die Ausbauarbeiten der neuen provisorischen Tribüne beginnen. Im Bereich der ehemaligen KIT-Tennisplätze wird die Bereitstellungsfläche Süd für die Bauphase II (Südkurve)… weiterlesen

6. März 2019

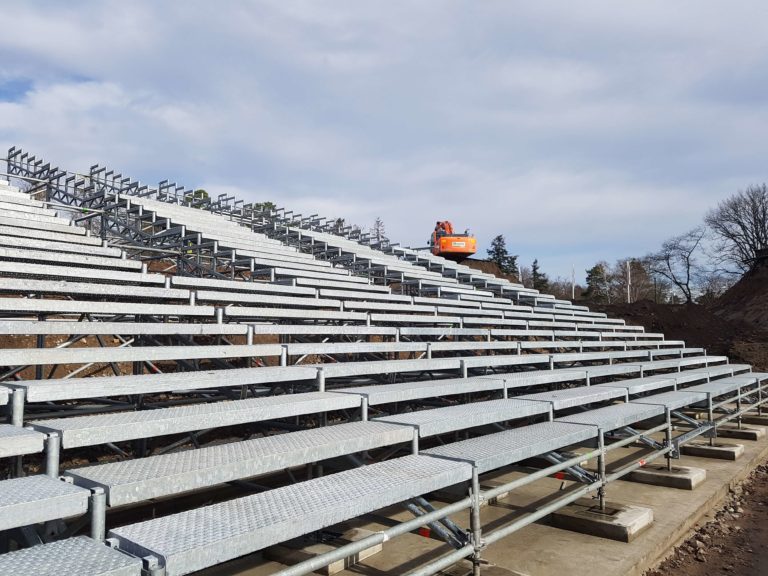

Die Bauarbeiten der provisorischen Nordtribüne haben begonnen. Während in den Randbereichen der Nordkurve weiterhin die Aufbereitungs- und Modellierungsarbeiten laufen… …werden seit Beginn dieser Woche Stück für Stück die Einzelteile der provisorischen Tribüne montiert. weiterlesen

1. März 2019

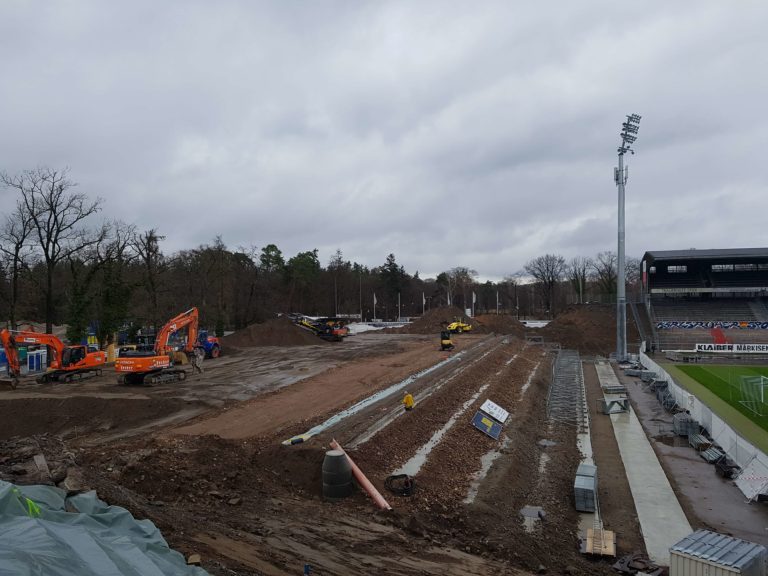

In dieser Woche werden die letzten Fundamentreihen für die provisorische Tribüne betoniert. Die benötigten Bermen für den Aufbau der Tribünen sind bereits hergestellt, und die Aufbereitungs- und Modellierungsarbeiten des Wallmaterials gehen in den Randbereichen der Nordkurve sowie auf der neuen… weiterlesen

20. Februar 2019

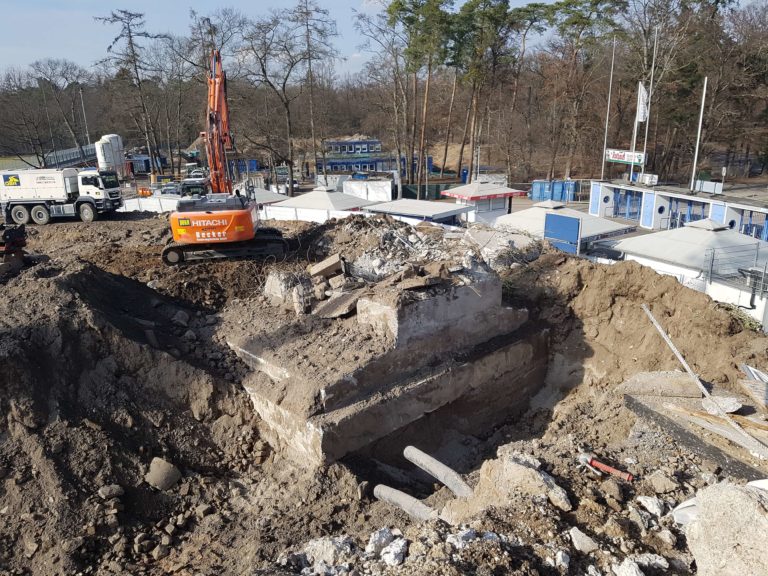

In der Nordkurve sind die Fundamente der alten Flutlichtmasten bereits vollständig rückgebaut. Die Erdbauarbeiten schreiten weiter voran und die Arbeiten zum Wiedereinbau des aufbereiteten Wallmaterials sind im Zeitplan. Neben der Kampfmittelfreimessung der letzten Abschnitte in der Nordkurve sowie der Aufbereitung… weiterlesen

12. Februar 2019

In dieser und der kommenden Woche erfolgt weiter die Kampfmittelprüfung innerhalb des Baufeldes und außerhalb der Baustelleneinrichtungsfläche. Parallel läuft der qualifizierte Wiedereinbau des Erdmaterials zur Modellierung des neuen Walls. Dabei werden die Stützen für die provisorischen Tribünenfundamente, die sogenannten Bermen,… weiterlesen

8. Februar 2019

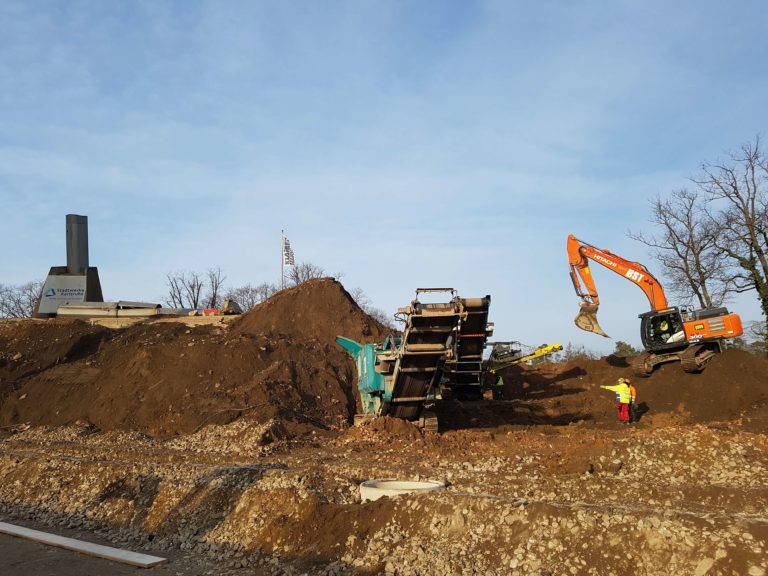

Das übrige Wallmaterial und der Bauschutt werden noch immer aufbereitet und in der Siebanlage kontinuierlich auf Kampfmittel überprüft. Die Wallmodellierungsarbeiten in der Nordkurve sind weiter in vollem Gange. Das Fundament für die provisorische Tribüne (vorne in der Aufnahme) ist bereits… weiterlesen

1. Februar 2019

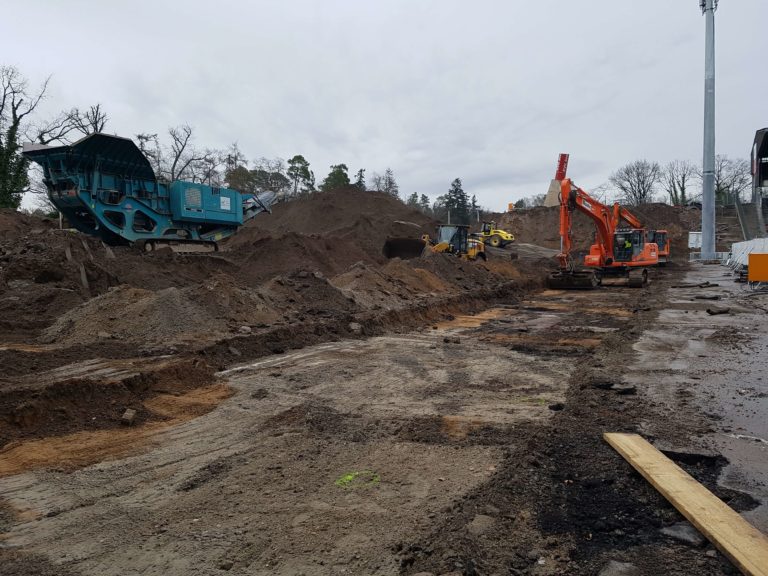

Der Neueinbau des Wallmaterials schreitet weiter voran, in Teilbereichen der Nordkurve wird der Wall – durch Einbau des aufbereiteten Materials – neu modelliert und für den Bau der provisorischen Tribüne vorbereitet. Seit Dienstag, 29. Januar, wird neben den Wallarbeiten auch… weiterlesen

24. Januar 2019

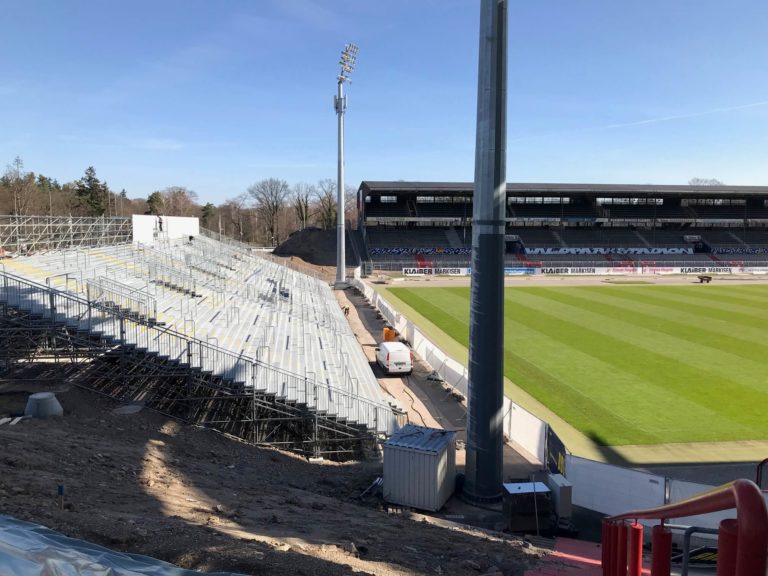

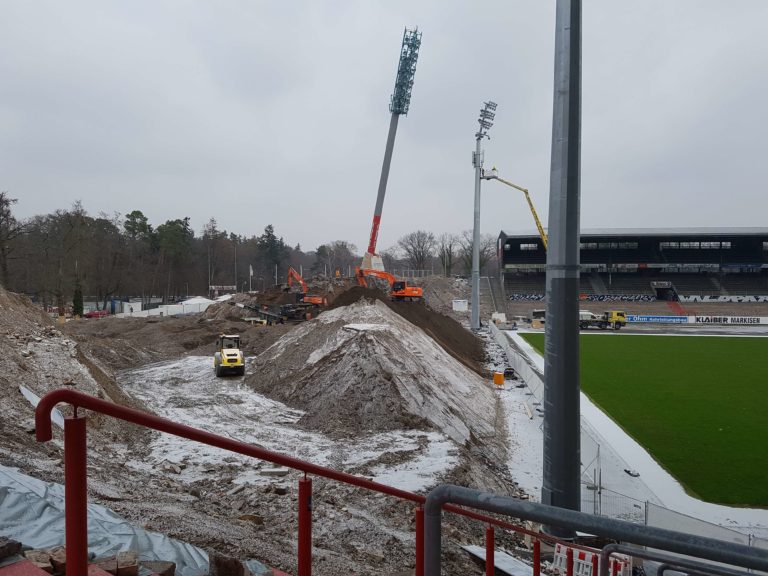

Die kontinuierliche Kampfmittelprüfung und Aufbereitung über die Siebanlage in der Nordkurve ist weiterhin im vollen Gang. In den übrigen Teilflächen kann darüber hinaus die Kampfmittelfreimessung der in der Aushubsohle befindlichen Kiese und Sande stattfinden.Im Bereich des Bereitstellungslagers läuft weiterhin die… weiterlesen
