Baustellenblog

2. Juli 2019

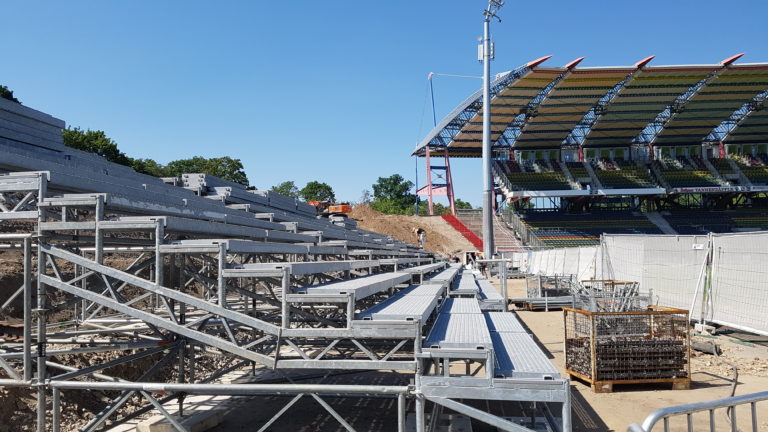

Nachdem vergangene Woche die restlichen Bermen sowie die letzten drei Fundamente für die neue provisorische Tribüne herstellt wurden, haben diese Woche die Bauarbeiten für die neue Südtribüne begonnen. Im Zuge dessen werden im weiteren Verlauf dieser Woche die Rohbauarbeiten fertigstellt,… weiterlesen

26. Juni 2019

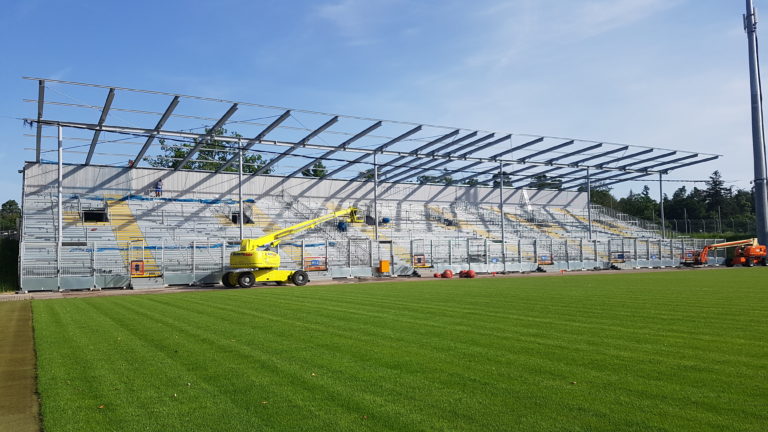

In der Südkurve laufen weiterhin die Aufbereitungsarbeiten und der Wiedereinbau des restlichen Wallmaterials. Zudem schreiten die Vorbereitungsmaßnahmen für die neue provisorische Tribüne mit der Betonierung der Streifenfundamente gut voran. Auf der Gegenseite sind die Montagearbeiten des Dachs der provisorischen Tribüne… weiterlesen

6. Juni 2019

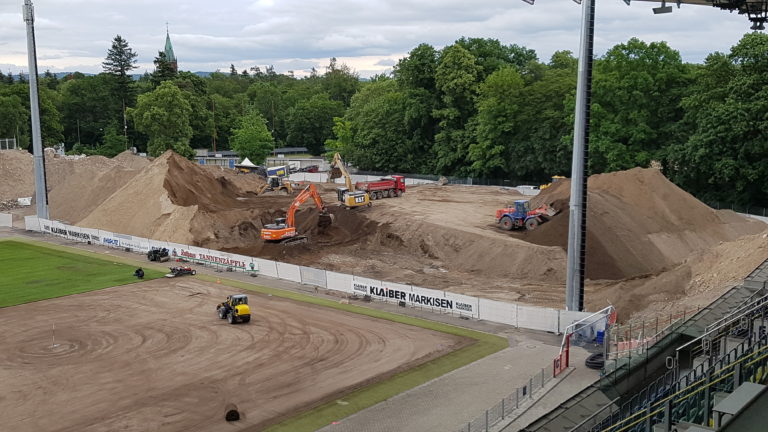

Die Wallmodellierungsarbeiten schreiten weiter voran, ein großer Teil des im vorderen Bereich der Südkurve zum Spielfeld hin aufgeschütteten Wallmaterials wurde bereits eingebaut und im Laufe dieser Woche wird die erste Berme modelliert. Dies ermöglicht den Beginn der Fundamentarbeiten für die… weiterlesen

22. Mai 2019

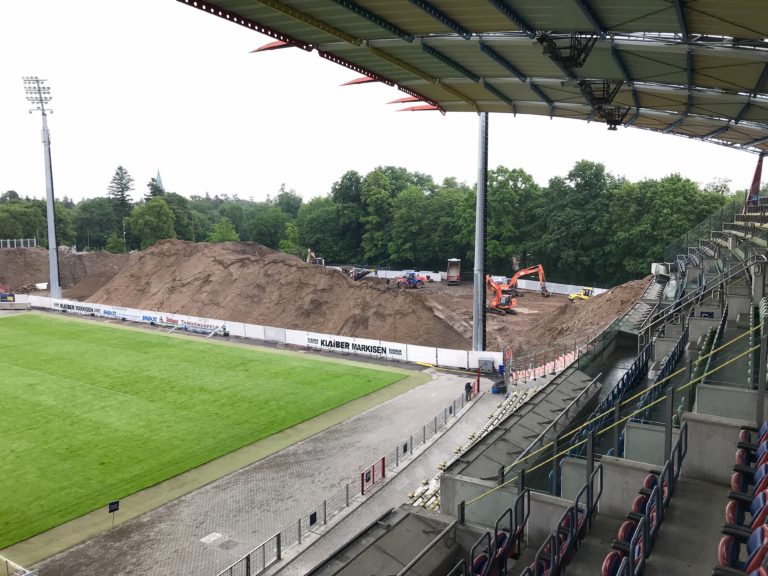

Die Aufbereitungsarbeiten des abgetragenen Wallmaterials in der Südkurve sind zu 75 Prozent fertiggestellt. In dieser Woche wird das restliche Material mit Hilfe der Siebanlage gesiebt und für den Wiedereinbau aufbereitet. Seit Beginn der Wiedereinbauarbeiten wurde bereits die erste Lage des… weiterlesen

15. Mai 2019

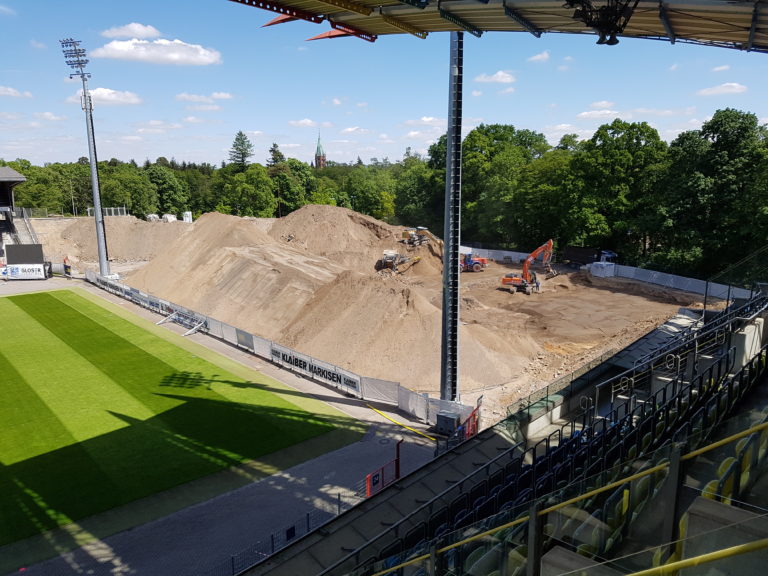

Mitte dieser Woche haben die Arbeiten zum Wiedereinbau des aufbereiteten Erdmaterials begonnen. Das bereits aufbereitete Wallmaterial wurde im vorderen Bereich der Südkurve zum Spielfeld hin aufgeschüttet. Es wird nun nach und nach eingebaut und zu einem neuen Wall modelliert, auf… weiterlesen

9. Mai 2019

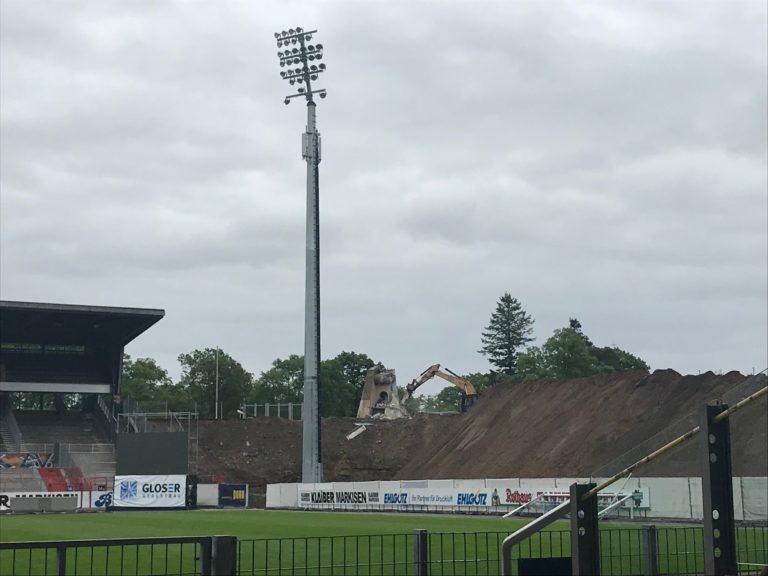

Zu Beginn dieser Woche wurden die alten Flutlichtmasten in der Südkurve zurückgebaut. Derzeit ist nur noch durch die zwei Fundamente der ehemalige Standort der Flutlichtmasten zu erahnen. Bevor es ab kommender Woche mit dem Wiedereinbau des aufbereiteten Wallmaterials losgeht, werden… weiterlesen

24. April 2019

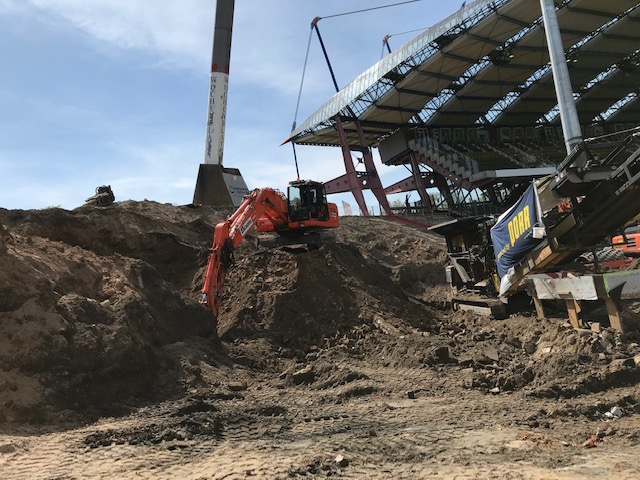

Die Erdarbeiten in der Südkurve schreiten weiter voran. Kontinuierlich wird das Material vom ehemaligen Wall abgetragen, mit Hilfe der Siebanlage gesiebt und sortiert sowie auf Kampfmittel überprüft. Wie bereits in der Nordkurve wird das grobe Bauschuttmaterial mit Hilfe einer Brechanlage… weiterlesen

16. April 2019

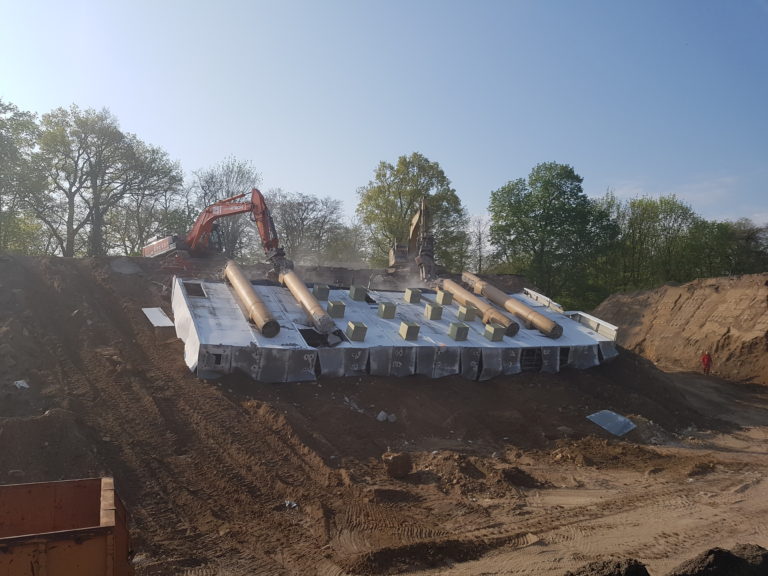

In der Südkurve sind eine Woche nach Start der dortigen Baumaßnahmen die Dachfundamente auf dem Spielvorfeld fertiggestellt. Zu Beginn dieser Woche wurde die Videoleinwand zurückgebaut und ein Provisorium im Bereich zwischen Gegentribüne und Südkurve aufgestellt. Weiterhin wurde bereits mit den… weiterlesen

10. April 2019

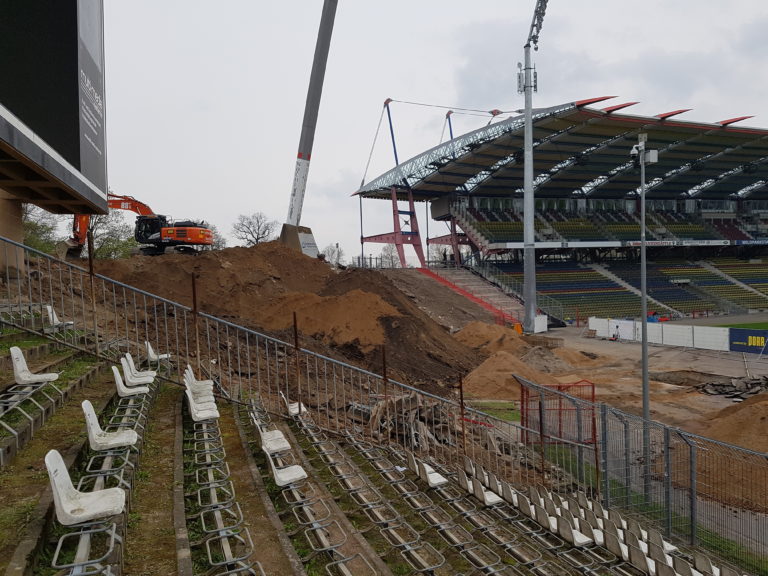

Knapp fünf Monate nach Start der Vorabmaßnahmen sind die Baumaßnahmen in der Nordkurve abgeschlossen und die Bauphase II in der Südkurve hat begonnen. Während diese Woche der Bauzaun im neuen Baufeld fertig aufgestellt wird, laufen bereits die Abbrucharbeiten des Obermaterials… weiterlesen

3. April 2019

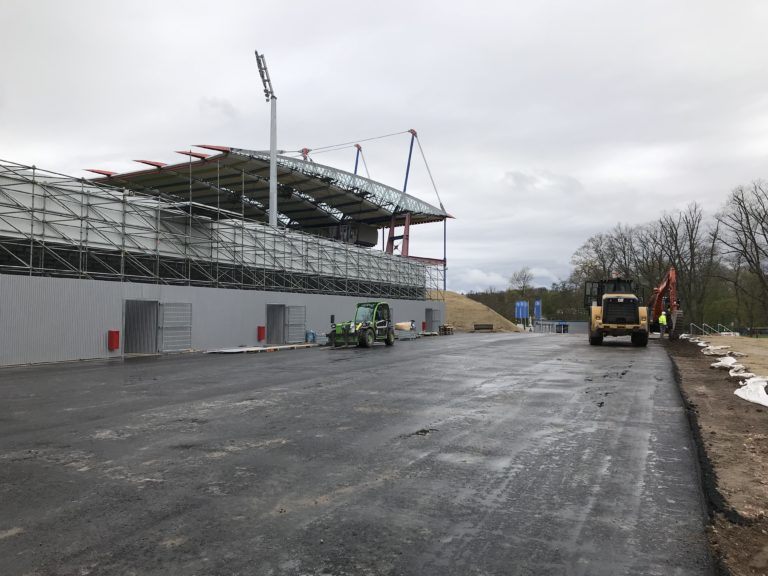

Die Asphaltarbeiten im Bereich vor der Tribüne Nord sind abgeschlossen. Diese Woche finden noch Restarbeiten der Geländemodellierung statt und die Wallrandbereiche werden begrünt (Hintergrund). Auch die Montagearbeiten an der neuen Stehplatztribüne sind abgeschlossen. In den letzten Tagen der Bauphase I… weiterlesen
