Baustellenblog

03. September 2021

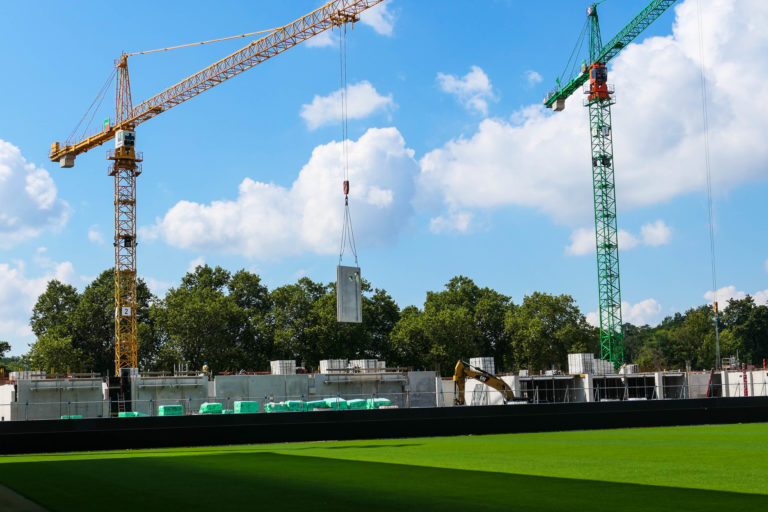

In der vergangenen Woche sind wieder einige Meter an Wänden im Erdgeschoss der künftigen Haupttribüne hinzugekommen. Zum Teil werden auch die Wände als Fertigteile eingebaut – dann muss nur noch der Hohlraum in der Mitte mit Beton gefüllt werden. Stahlflechten… weiterlesen

27. August 2021

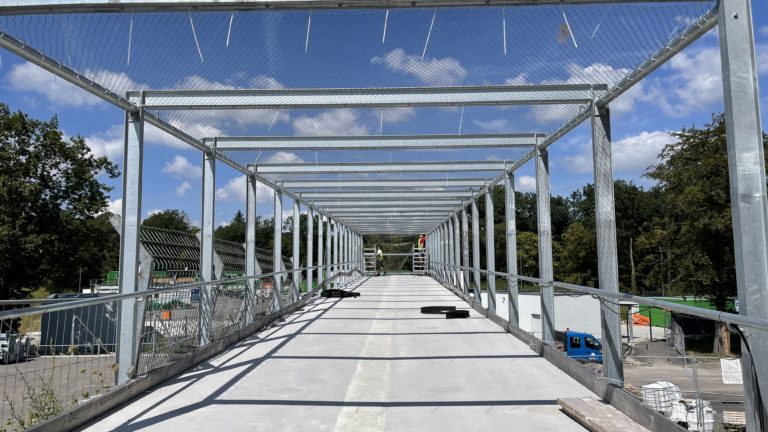

Ein weiterer Fortschritt im künftigen Gästebereich: Die Vorarbeiten für das Dach der Gästebrücke haben begonnen, hier wird momentan ein Netz gespannt. Die Einhausung soll dafür sorgen, dass nichts von der Brücke geworfen werden kann. Auch auf der Haupttribüne wird fleißig… weiterlesen

19. August 2021

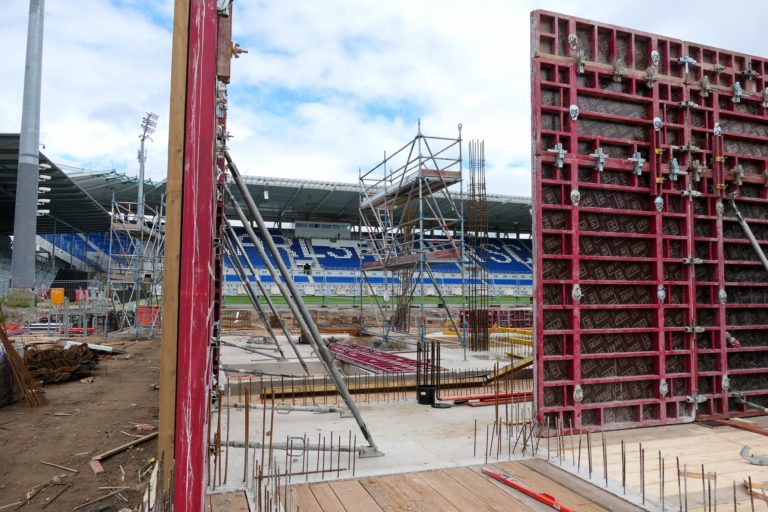

Der Bau der Wände im Erdgeschoss der neuen Haupttribüne hat mittlerweile den Bereich angrenzend zur Nordtribüne erreicht. Damit ist nahezu die gesamte bereits fertige Bodenplatte belegt. Daher wird parallel zum Bau der Wände mit der Erweiterung der Bodenplatte begonnen. Vor… weiterlesen

13. August 2021

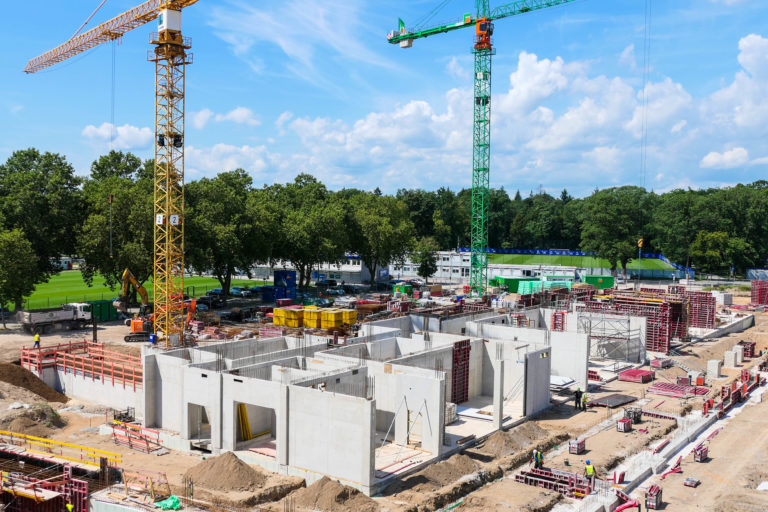

Raum für Raum entsteht das neue Hauptgebäude im BBBank Wildpark. Der Großteil der Wände wird dabei vor Ort betoniert, nur vereinzelt wird derzeit mit Fertigbetonteilen gearbeitet. Hinten Wände, vorne Fundamente: Bislang konzentriert sich der Bau vor allem auf den Bereich… weiterlesen

06. August 2021

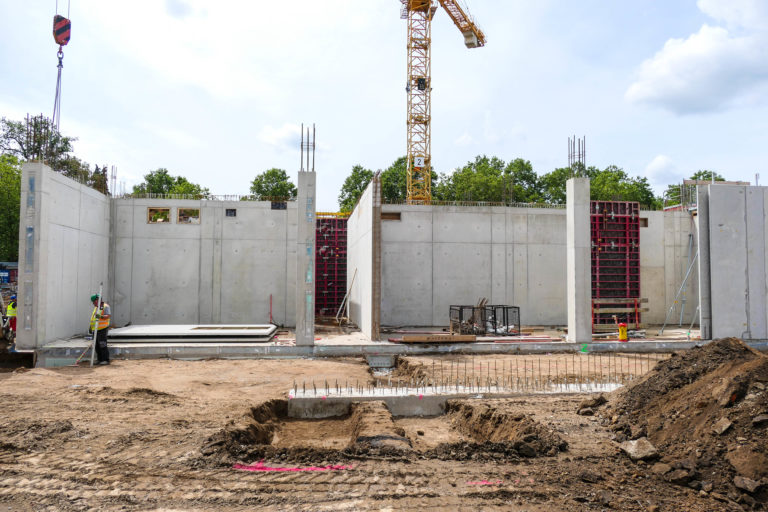

Wie am Fließband entstehen derzeit im BBBank Wildpark die Wände für das Erdgeschoss der neuen Haupttribüne. Hier werden später unter anderem die Spielerbereiche, Clubgaststätte und ein Fanshop untergebracht sein. Das Erdgeschoss überragt in seiner Größe das Kellergeschoss recht deutlich. Aus… weiterlesen

30. Juli 2021

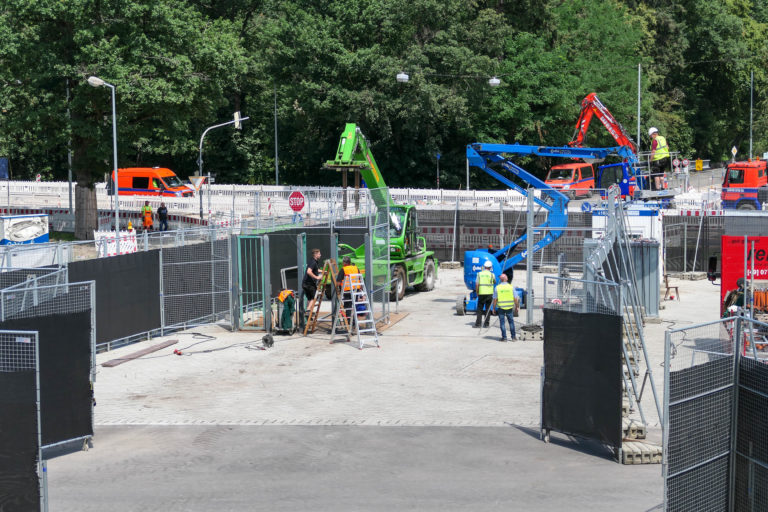

Vor dem ersten Heimspiel der Saison 2021/22, zu dem nun auch wieder Heim- und Gästefans zugelassen sind, sind noch eine Reihe von Handgriffen notwendig, damit der Betrieb reibungslos vonstattengeht. So wurde beispielsweise diese Woche der provisorische Gästeeingang aufgebaut. Die Haupttribüne… weiterlesen

23. Juli 2021

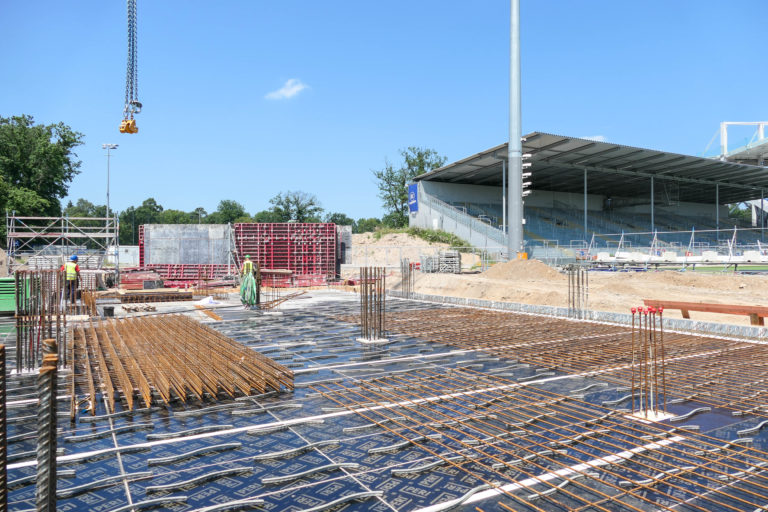

Das Untergeschoss des neuen Hauptgebäudes, in dem die Technik des Stadions künftig ihren Platz finden wird, erhält nun auf dem letzten Abschnitt die Decke. Parallel dazu finden in einem anderen Abschnitt schon die Arbeiten an der Schalung für die Wände… weiterlesen

16. Juli 2021

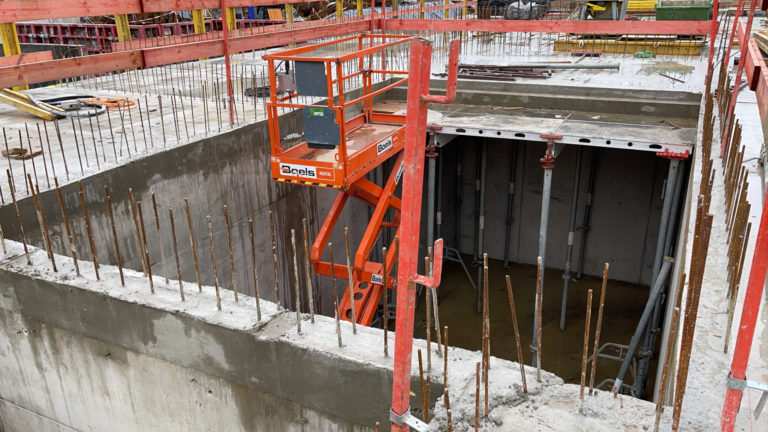

Die Errichtung des Untergeschosses ist größtenteils abgeschlossen. Der offene Bereich auf diesem Bild wird später mal das Treppenhaus. Außerdem wurde bei der Haupttribüne in dieser Woche die erste Wand des zukünftigen Erdgeschosses eingeschalt. Stockwerk für Stockwerk wird die neue Haupttribüne… weiterlesen

09. Juli 2021

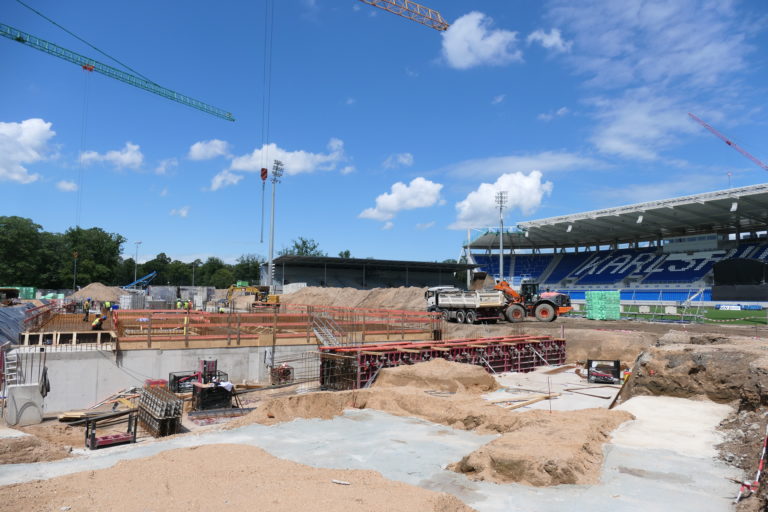

Im vorderen Bereich des neuen Hauptgebäudes liegt nun die Sauberkeitsschicht für das Fundament des Erdgeschosses. Mit Blick auf die neue Haupttribüne sieht man drei verschiedene Phasen. Links werden aktuell Wände und Säulen eingezogen, in der Mitte ist die Schalung der… weiterlesen

02. Juli 2021

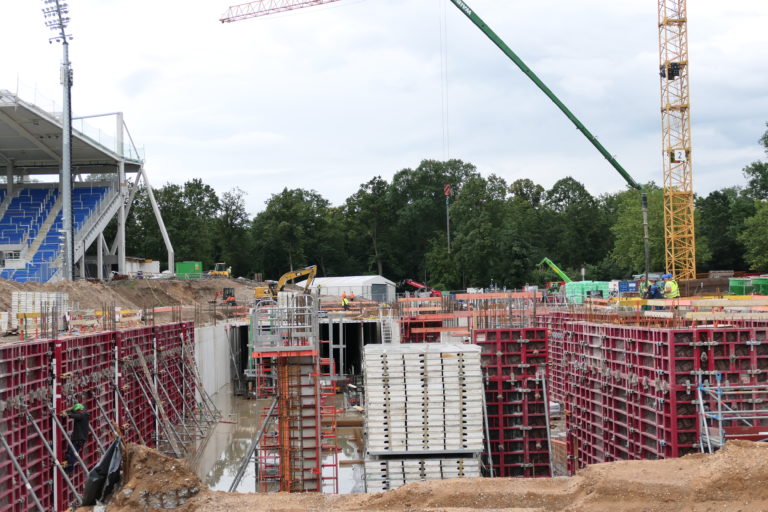

Bewehrung, Schalung, Betonierung: Auf dem Baufeld des neuen Hauptgebäudes dreht sich derzeit alles um den Hochbau. In Abschnitten werden Wände und Säulen sowie die Decken eingezogen. Auf diese Weise werden ein Untergeschoss, ein Erdgeschoss und vier Obergeschosse entstehen. Im Bereich… weiterlesen
