Baustellenblog

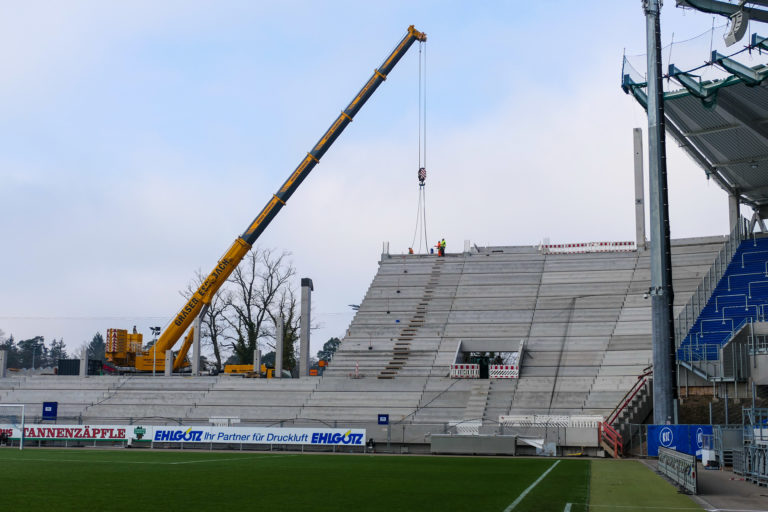

23. Dezember 2021

An der Nordtribüne hat sich innerhalb der vergangenen Tage viel getan: Die erste Hälfte des Oberrangs wurde bereits beinahe komplett mit Zuschauerrängen belegt. Der letzte fehlende Zahnbalken dieses ersten Teilstücks steht schon für die Montage bereit. Die Kioske in diesem… weiterlesen

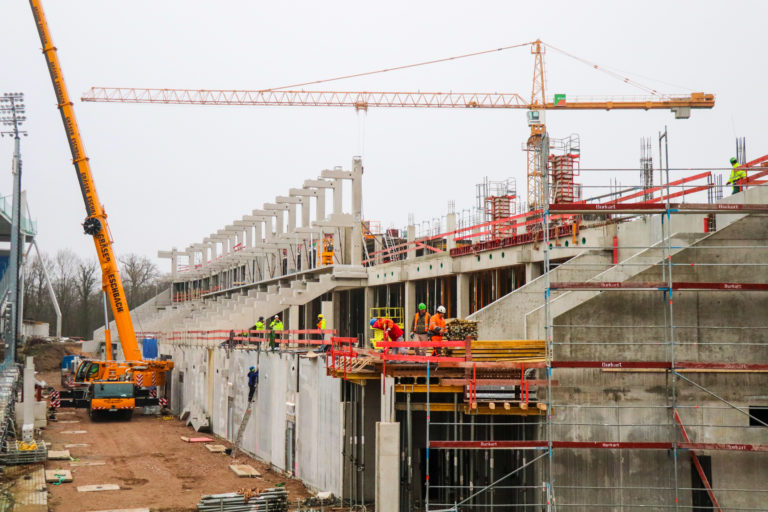

20. Dezember 2021

An der Westtribüne ist der Baufortschritt ebenfalls deutlich sichtbar. Weitere Fertigbetonteile, beispielsweise für die Zuschauerränge, wurden in der vergangenen Woche angeliefert und sogleich eingebaut. Das künftige Hauptgebäude, das unter anderem die Logenbereiche und den Business-Club des Karlsruher SC beherbergen wird,… weiterlesen

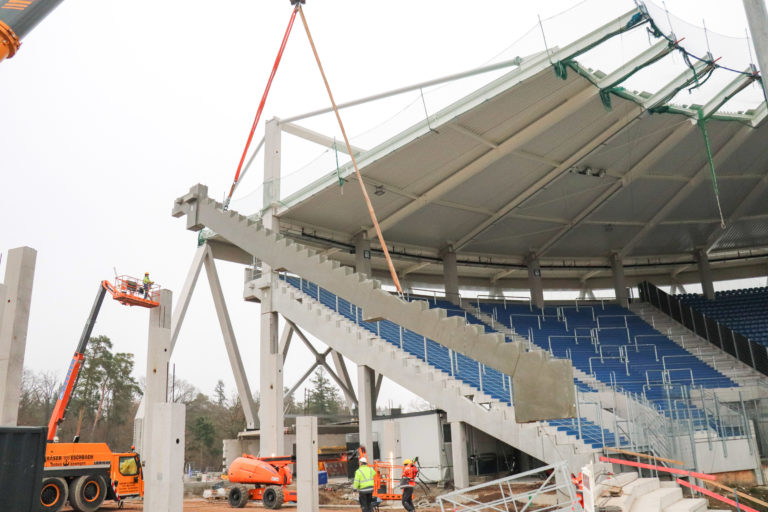

16. Dezember 2021

Beeindruckende Bilder von der Baustelle im BBBank Wildpark: In dieser Woche wurden wie geplant die ersten Zahnbalken der Nordtribüne geliefert und sogleich montiert. Ein Autokran hebt die über 50 Tonnen schweren Fertigbetonteile ein. Dabei ist einiges an Augenmaß gefragt, um… weiterlesen

13. Dezember 2021

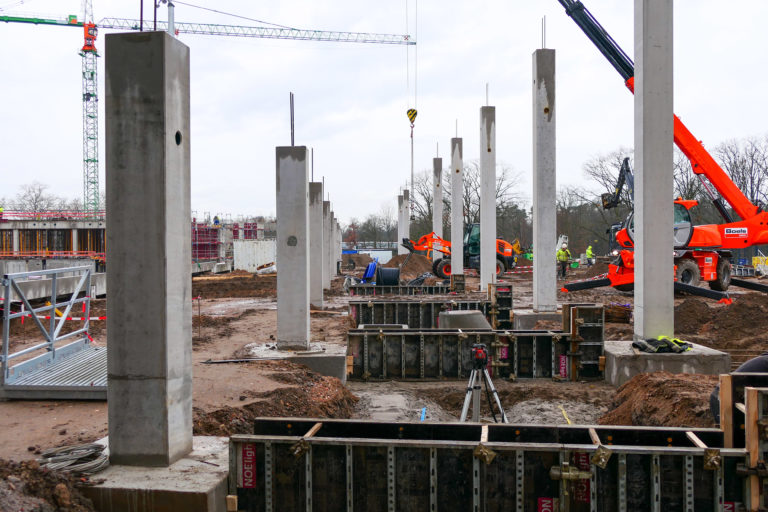

Im Bereich der Nordtribüne geht es in großen Schritten voran: Der Bau des Oberrangs kann voraussichtlich in dieser Woche richtig durchstarten. Dann sollen die ersten Zahnbalken geliefert und montiert werden. Die entsprechenden Stützen für die Fertigbetonteile wurden bereits gestellt. Die… weiterlesen

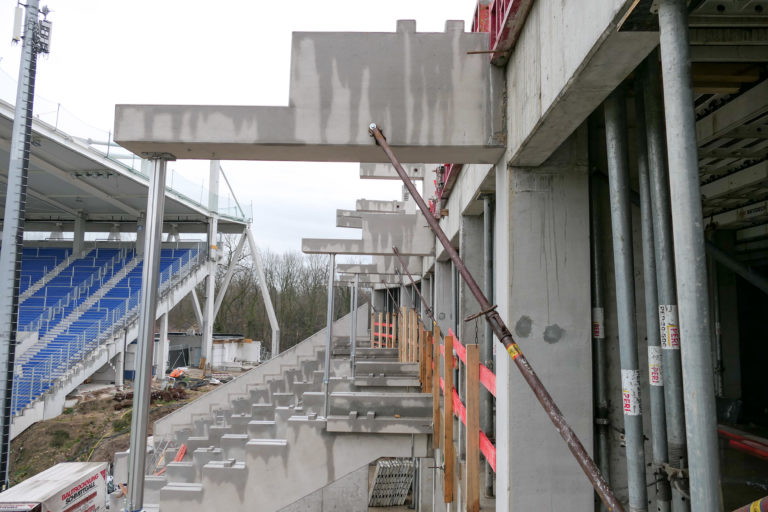

9. Dezember 2021

Die neue Westtribüne gewinnt weiter an Höhe. Schon jetzt lässt sich immer besser erahnen, wie das künftige Hauptgebäude des BBBank Wildpark einmal aussehen wird. So wird in dieser Woche bereits eines der Treppenhäuser im 3. Obergeschoss geschalt. An anderer Stelle… weiterlesen

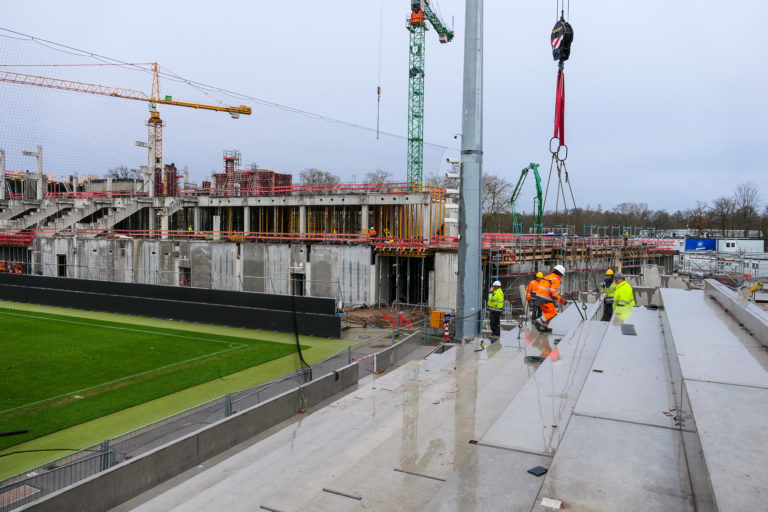

6. Dezember 2021

Die neue Nordtribüne nimmt immer weiter Gestalt an: So konnten in den vergangenen beiden Wochen bereits zahlreiche Fertigbetonteile für den Unterrang eingehoben werden. Sobald diese Arbeiten abgeschlossen sind, kann der Bau des Oberrangs erfolgen. Dafür wurden im oberen Bereich bereits… weiterlesen

2. Dezember 2021

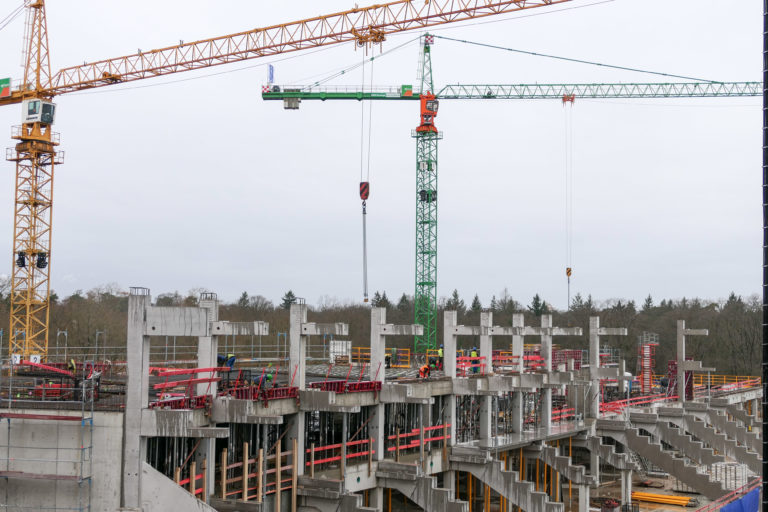

Auch in dieser Woche schreiten die Bauarbeiten im BBBank Wildpark gut voran. Die neue Westtribüne, die mitunter den neuen Business-Club des KSC beinhalten wird, gewinnt dabei weiter an Höhe. Derzeit fokussieren sich die Arbeiten am neuen Hauptgebäude insbesondere auf das… weiterlesen

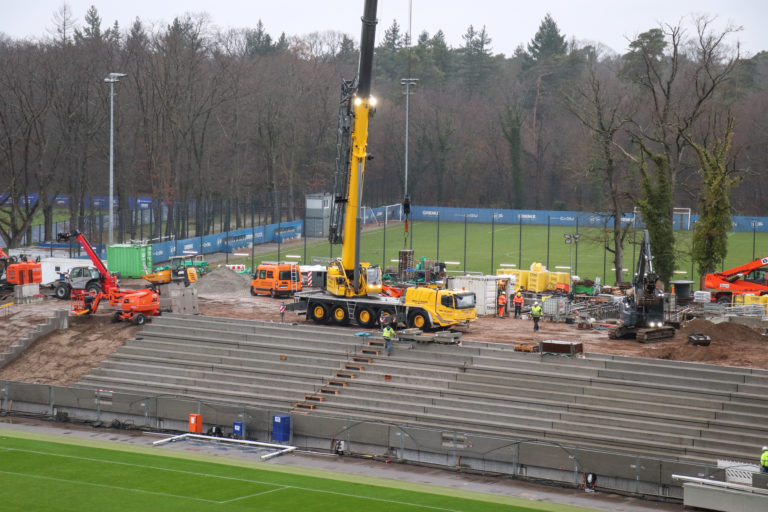

30. November 2021

Nach den Zwischendecken kommen nun die Wände: Die Haupttribüne wächst in die Höhe, aus diesem Grund wurde in dieser Woche die Schalung für die ersten Wände des 1. Obergeschosses Schlag auf Schlag geht es derzeit auf dem Baufeld der Nordtribüne:… weiterlesen

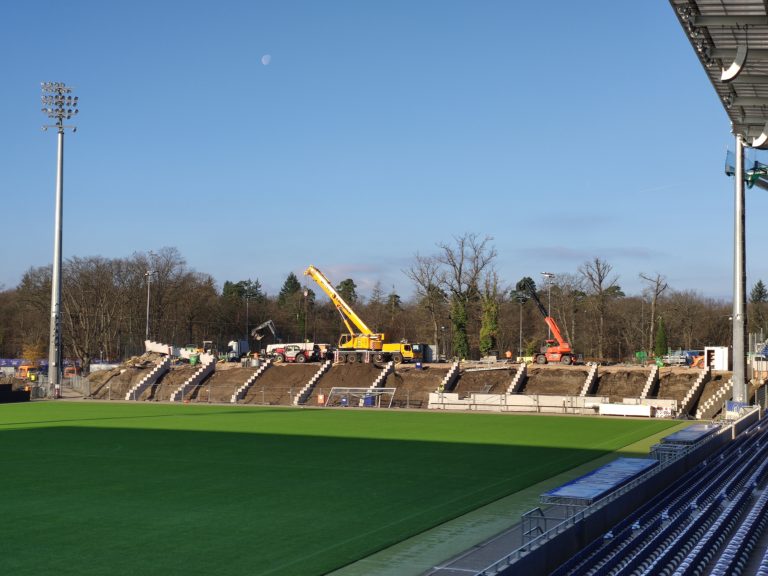

25. November 2021

Seit dieser Woche sind auf dem Baufeld der Nordtribüne deutliche Fortschritte sichtbar: Mit einem Autokran werden die Fertigbetonteile für den Unterrang eingehoben. Die Teile für die Tribüne sind dabei bereits fertig produziert und warten bei der entsprechenden Firma aus dem… weiterlesen

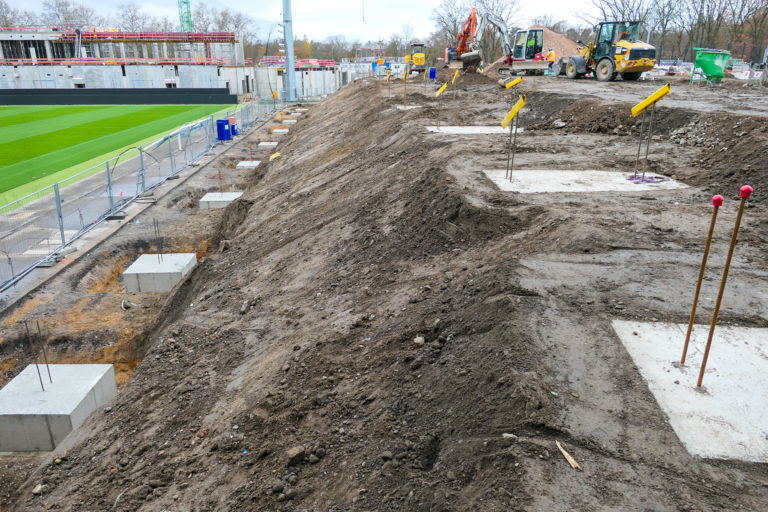

22. November 2021

Im Bereich der Nordtribüne schreiten die Arbeiten weiter rasch voran: Im hinteren und mittleren Bereich der neuen Tribüne laufen weiterhin Erd- sowie Kanal- und Leitungsarbeiten. Daneben ist schon ein Großteil der Fundamente betoniert. Die in den Aufnahmen sichtbaren Fundamente werden… weiterlesen
