8. Mai 2020

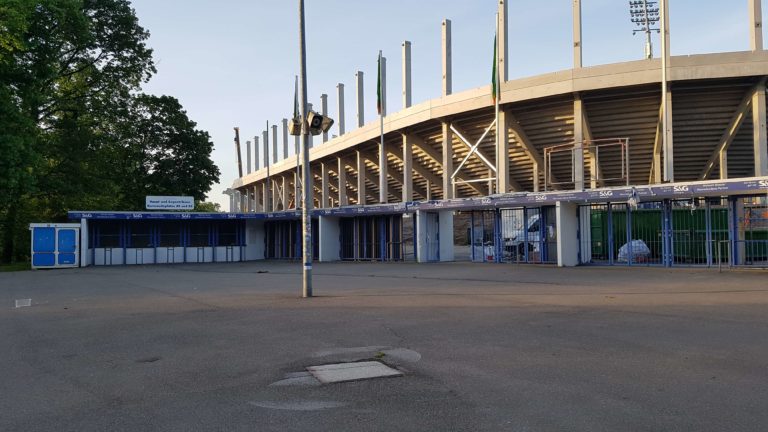

Unter der neuen Osttribüne ist der Boulevard bereits deutlich zu erkennen: Über diese Ebene wird es nicht nur möglich sein zu den unterschiedlichen Tribünen-Abschnitten zu gelangen, sondern auch zu den Sanitäranlagen und Kiosken. Aus Richtung der Haupttribüne gesehen ist zu… weiterlesen

4. Mai 2020

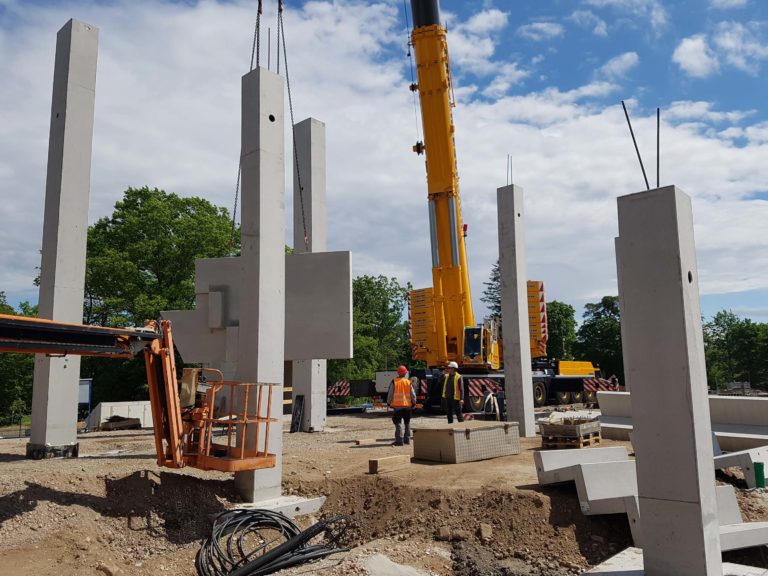

Auch in dieser Woche werden zahlreiche weitere Fertigbetonteile für die neue Osttribüne angeliefert und montiert. Unter anderem verbauen die Arbeiter derzeit die tonnenschweren Zahnbalken, die die Sitzplatzunterkonstruktionen tragen. So vervollständigt sich das Bild der neuen Tribüne in der Ostkurve immer… weiterlesen

28. April 2020

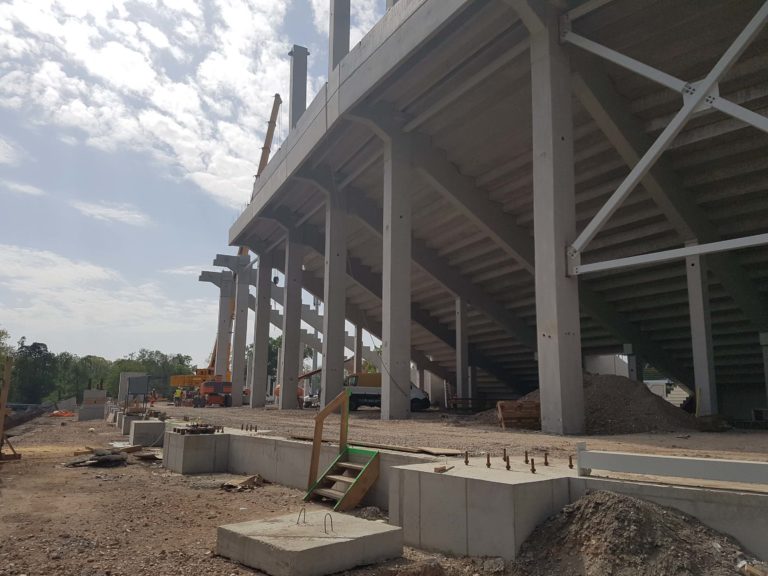

Dieses auf der Haupttribüne aufgenommene Foto zeigt, dass die Bauarbeiten an der Osttribüne auch diese Woche gut vorangehen. Auf die sich im Vordergrund befindlichen Fundamente werden später einmal die Y-Stützen gesetzt. Diese werden die markante Außenansicht des neuen Stadions prägen. weiterlesen

21. April 2020

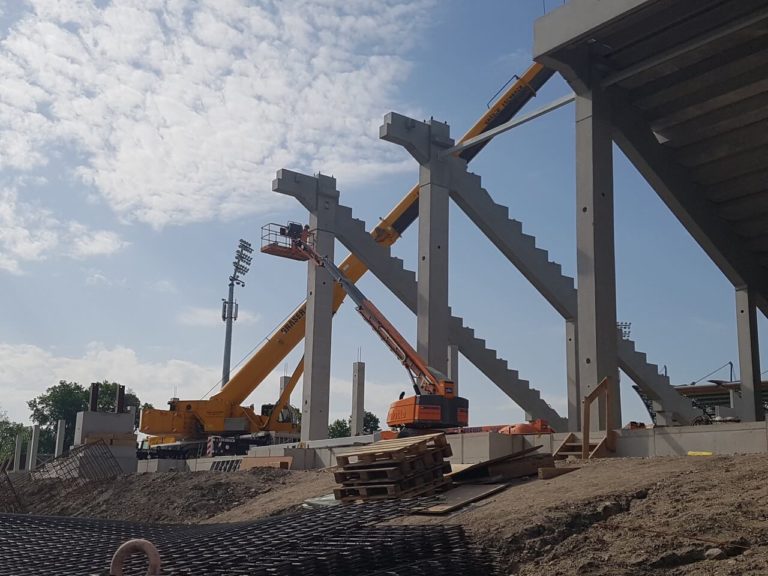

Die Bauarbeiten an der Osttribüne schreiten weiter voran: Derzeit werden pro Woche etwa drei Zahnbalken verbaut und zwei Felder mit Sitzplatzunterkonstruktionen gefüllt. Für die Verbindung der einzelnen Zahnbalken als Sitzplatzunterkonstruktion werden jeweils zehn Fertigteile benötigt. Die Zuschauerränge sind inzwischen gut zu… weiterlesen

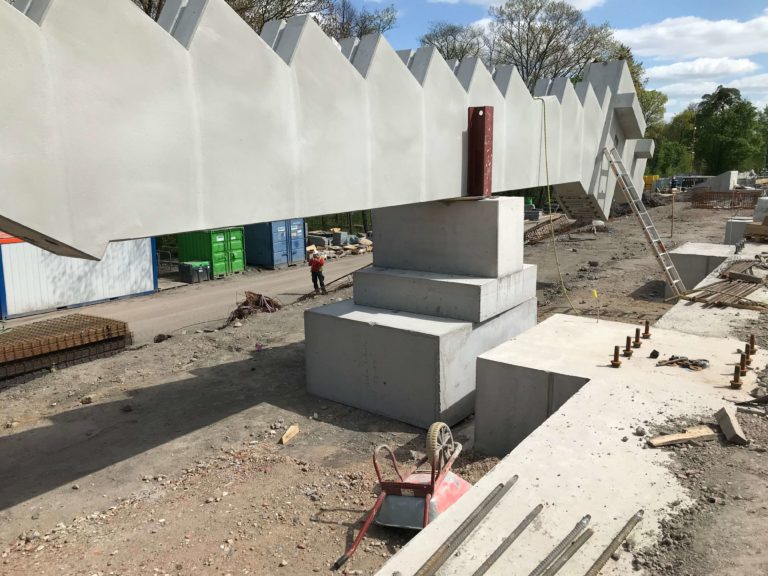

15. April 2020

Im gesamten Stadion werden insgesamt 74 sogenannte Zahnbalken verbaut, wie dieses Exemplar, das für die neue Osttribüne angeliefert wurde. Die längsten Zahnbalken befinden sich in den Kurven und haben ein Gewicht von bis zu 42 Tonnen. Auf die tonnenschweren Stahlbetonfertigteilträger… weiterlesen

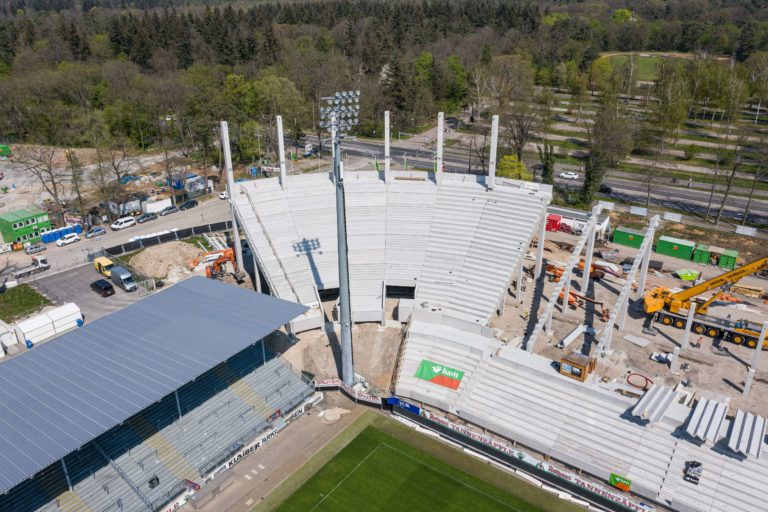

8. April 2020

In der Ostkurve des Stadions herrscht noch immer reger Baubetrieb: Dort werden nach und nach weitere Stahlbetonfertigteile für die neue Tribüne verbaut. Inzwischen sind einige der künftigen Zuschauerränge bereits gut zu erkennen. Unterdessen laufen auch die Arbeiten zur Entwässerung des… weiterlesen

1. April 2020

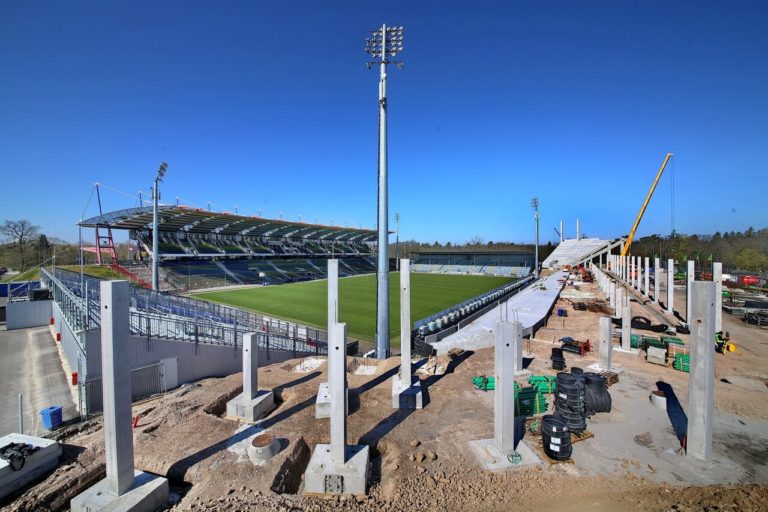

Der Baubetrieb im Wildparkstadion läuft trotz der aktuellen Entwicklungen aufgrund der Corona-Pandemie regulär weiter. Die Arbeiten konzentrieren sich derzeit auf den Bereich der Ostkurve. Dort werden weitere schwere Fertigbetonteile für die neue Osttribüne angeliefert…, … die von den Arbeitern nach… weiterlesen

20. März 2020

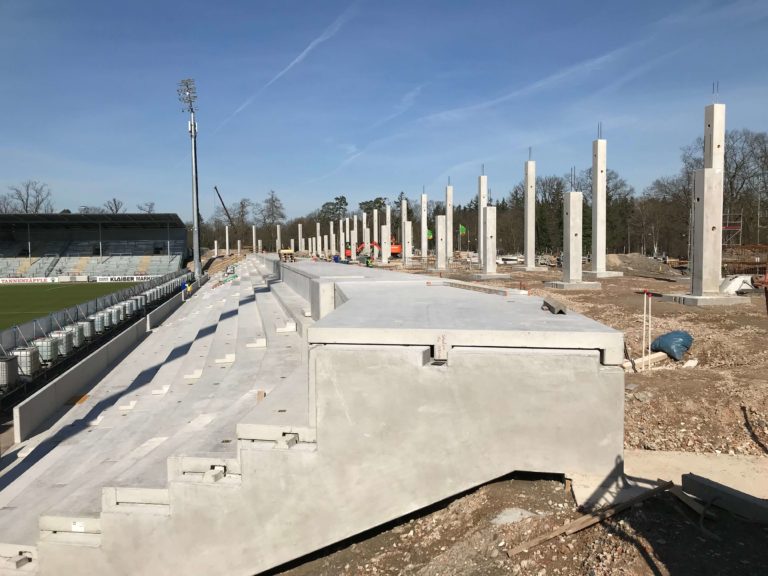

Auf der Stadionbaustelle werden noch immer zahlreiche Betonfertigteile gesetzt, die so nach und nach die neue Osttribüne entstehen lassen. Auch an der Erstellung des Regenrückhaltebeckens wird in dieser Woche weitergearbeitet. Die Betonarbeiten sind etwa zur Hälfte abgeschlossen. Nach Fertigstellung des… weiterlesen

28. Februar 2020

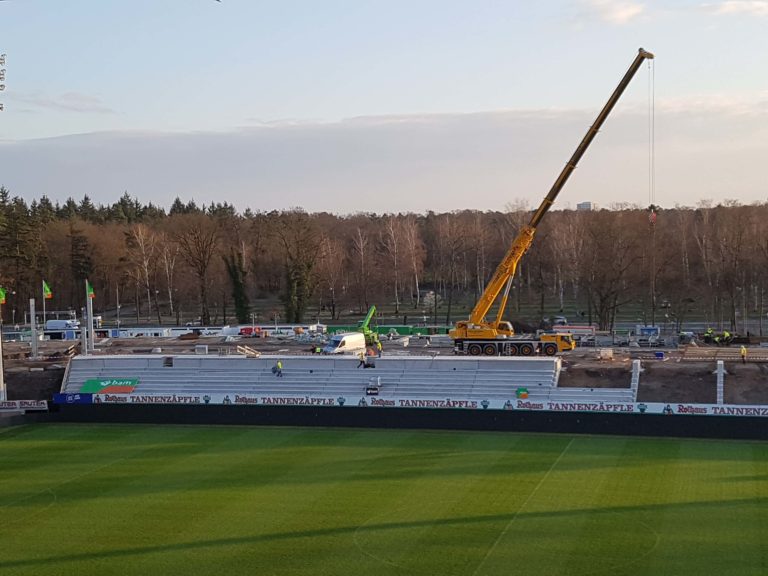

Die Baumaßnahmen in der Ostkurve schreiten auch in dieser Woche weiter gut voran, wie in dieser auf der Haupttribüne des Stadions gemachten Aufnahme zu sehen ist. Nach und nach werden die Betonfertigteile auf die Fundamente gesetzt, um so allmählich die… weiterlesen

19. Februar 2020

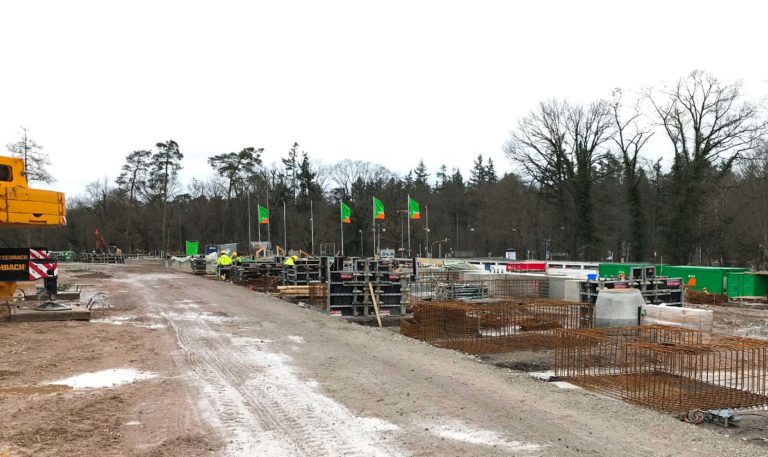

Auch in dieser Woche sind die Arbeiter im Stadion mit den Maßnahmen zur Errichtung der neuen Osttribüne beschäftigt. Neben den restlichen Fundamentierungsarbeiten liegt der Schwerpunkt der Bauarbeiten insbesondere auf dem Setzen der größeren, treppenförmigen Betonfertigteile. Zugleich geht die Erstellung des… weiterlesen
